【新华社】穿越中國新坐标|飞“阅”能源通道看“动能”

发布日期:2024-03-29 13:26:35游览量:17

       春回大地,皖北麦田绿意盎然。

  杆塔之上,電力工人们正在高处作业。

  在位于安徽阜阳境内的利辛電厂二期500千伏送出工程现场,工人们抢抓春季有利天气,进行导地線展放和高空附件安装作业,持续推进工程建设。

  作為安徽電网2024年迎峰度夏重点项目,该工程起于利辛電厂二期500千伏升压站,止于原鹿500千伏变電站,線路全長67.913千米,新建杆塔173基,跨越2市4县(區)12个乡镇。

  按照计划,今年4月底建成投运后,该工程将进一步满足皖西北電网负荷增長需要,提升供電可靠性,有力支撑皖西北地區经济发展。

  跟随镜头,我们一起来看看電力工人们如何在“飞檐走壁”间,奋力打通能源通道,為大家的夏季用電保驾护航。

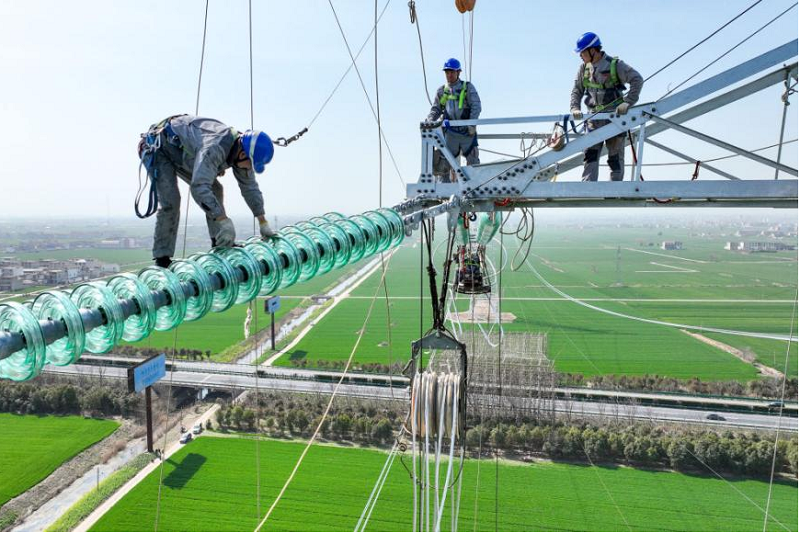

3月20日,安徽送变電工程有限公司施工人员在安徽利辛電厂二期500千伏送出工程现场作业。

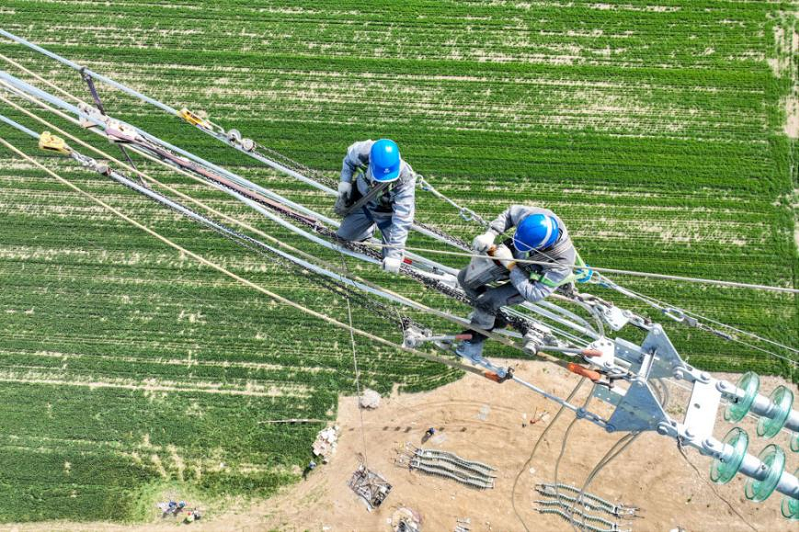

3月20日,安徽送变電工程有限公司施工人员在安徽利辛電厂二期500千伏送出工程现场作业。

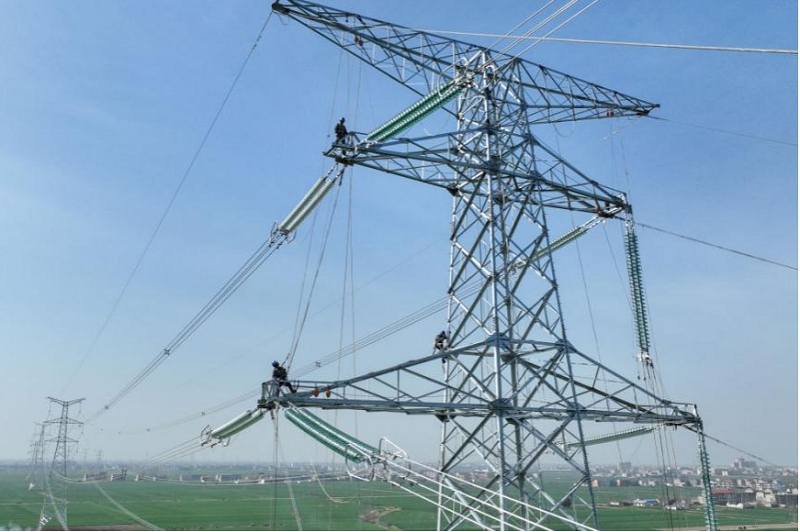

3月20日,安徽送变電工程有限公司施工人员在安徽利辛電厂二期500千伏送出工程现场作业。

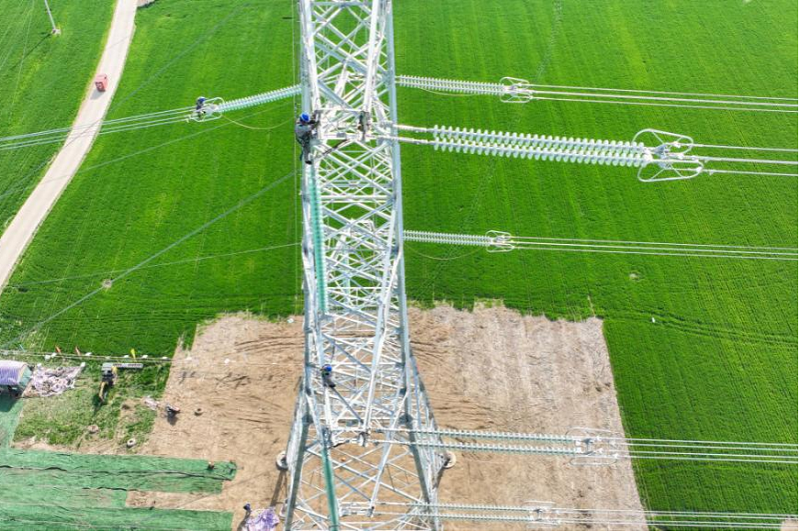

3月20日,安徽送变電工程有限公司施工人员在安徽利辛電厂二期500千伏送出工程现场作业。

3月20日,安徽送变電工程有限公司施工人员在安徽利辛電厂二期500千伏送出工程现场作业。

3月20日,安徽送变電工程有限公司施工人员在安徽利辛電厂二期500千伏送出工程现场作业。

            转载自國家電网有限公司。
